Guide · Construction neuve

Construire sa maison : le budget complet, poste par poste

Le prix annoncé par un constructeur couvre la construction de la maison, pas le projet. Voici les sept familles de coûts, un simulateur qui chiffre la maison sur notre grille et calcule la taxe d'aménagement, et le poste que presque personne ne chiffre : le temps.

7familles de coûts, dont six hors du devis de construction
892 €/m²valeur forfaitaire de la taxe d'aménagement en 2026, hors Île-de-France
1 800 – 2 500 €/m²notre grille de construction neuve, relevé sur chantiers en cours, septembre 2026
44 · 49 · 85Loire-Atlantique, Maine-et-Loire, Vendée
Le point de départ

Le prix de la maison n'est pas le budget du projet

C'est l'écart qui met le plus de projets en difficulté, et il n'a rien d'un détail : il se compte en dizaines de milliers d'euros.

Un devis de construction couvre la maison. Il ne comprend ni le terrain, ni les frais de notaire, ni le bornage, ni l'étude de sol, ni la viabilisation, ni les raccordements aux réseaux, ni la taxe d'aménagement, ni l'assurance dommages-ouvrage, ni la cuisine, ni les peintures, ni la clôture, ni l'allée, ni les frais bancaires.

Aucun de ces postes n'est optionnel. Tous se financent. Leur poids dépend du terrain, de la parcelle et de vos choix : c'est pourquoi ils se chiffrent sur devis, projet par projet, et non par un pourcentage appliqué au prix de la maison.

Le tableau ci-dessous nomme les sept familles. Le simulateur qui suit chiffre celles qui peuvent l'être sans devis : la maison, sur notre grille, et la taxe d'aménagement, au barème.

FamilleCe qu'elle contientCe qu'on oublie le plus souvent
A. Terrain et préparationTerrain, notaire, bornage, étude de sol, viabilisation, terrassementLes frais d'acquisition, fixés par barème : droits de mutation, émoluments du notaire, contribution de sécurité immobilière
B. La maisonConstruction, garageL'effet du mode constructif sur la durée, donc sur le coût du temps
C. Raccordements et obligationsEau, électricité, télécom, assainissement, taxe d'aménagement, dommages-ouvrage, honorairesLa taxe d'aménagement et l'assainissement individuel
D. Finitions et équipementsCuisine, peintures, sols, salles d'eau, placardsPresque tout, sur les contrats d'entrée de gamme
E. ExtérieursClôture, portail, allée, terrasse, plantationsReportés après l'emménagement, donc financés hors prêt et plus cher
F. Frais financiersFrais de dossier, garantie du prêt, courtageLa garantie, calculée sur le capital emprunté
G. Le coût du tempsIntérêts intercalaires, double logement pendant le chantierCe poste n'apparaît sur aucun devis — et le mode constructif le fait varier, par la durée du chantier

Sur la taxe d'aménagement, qui surprend le plus souvent

Elle se calcule en multipliant la surface taxable par une valeur au m² fixée nationalement — 892 € hors Île-de-France en 2026 — puis par la somme du taux communal, de 1 à 5 %, et du taux départemental, plafonné à 2,5 %. Un abattement de 50 % s'applique aux 100 premiers m² d'une résidence principale. Elle est due après l'achèvement des travaux : en une fois, à partir de 90 jours après la fin du chantier, ou en deux parts égales, à 90 jours puis six mois plus tard, si elle atteint 1 500 €.

Simulateur

Votre budget travaux, sur notre grille

Le prix au m² reste dans la grille X-Cube de construction neuve, de 1 800 à 2 500 €/m². La taxe d'aménagement se calcule au barème 2026. Les autres postes dépendent de votre terrain et de vos choix : ils se chiffrent sur devis, et le simulateur les liste sans leur donner de montant.

Travaux et taxe d'aménagement
—
m²
€/m²

Ce qui place un projet dans la grille : le mode constructif, le niveau de finition et la complexité du plan. Grille X-Cube, relevé sur chantiers en cours, septembre 2026, identique en Loire-Atlantique, en Maine-et-Loire et en Vendée.

m²
%
%
€

Ces postes ne sont pas chiffrés ici : aucun barème ne les fixe, et leur montant dépend de votre parcelle, de vos choix et de vos prestataires. Chacun se chiffre sur devis.

  • Terrain et frais d'acquisition — le prix du terrain est le vôtre ; les frais d'acquisition suivent un barème (droits de mutation, émoluments du notaire, contribution de sécurité immobilière).
  • Bornage et étude de sol — l'étude de sol est obligatoire à la vente d'un terrain constructible en zone d'aléa argileux.
  • Viabilisation, raccordements et assainissement — eau, électricité, télécom, réseau collectif ou filière autonome.
  • Assurance dommages-ouvrage et honoraires de conception.
  • Finitions et équipements hors contrat — cuisine, peintures, sols, salles d'eau, placards.
  • Extérieurs — clôture, portail, allée, terrasse, plantations.
  • Financement — frais de dossier, garantie du prêt, courtage, et coût du crédit pendant le chantier.

Pendant le chantier, la banque libère les fonds au fur et à mesure des appels. Vous payez des intérêts sur les sommes déjà débloquées, sans rembourser de capital, et souvent en continuant à payer un loyer ou une mensualité.

Trois variables font varier ce coût : la durée du chantier, puisque les intérêts courent chaque mois jusqu'à la livraison ; le taux obtenu ; et la part empruntée, qu'un apport plus élevé réduit. Le mode constructif agit sur la première : un chantier plus court raccourcit d'autant la période où intérêts intercalaires et double logement s'additionnent.

Demandez à votre banquier d'éditer le tableau des intérêts intercalaires sur deux hypothèses de durée de chantier. C'est le seul chiffrage fiable de ce poste, parce qu'il part de votre échéancier et de votre taux.

Recevoir le récapitulatif et la checklist

Le récapitulatif avec vos valeurs, et la liste des douze pièces à vérifier avant de signer quoi que ce soit : certificat d'urbanisme, étude de sol, notice descriptive, périmètre exact du devis, attestations d'assurance, échéancier, délai contractuel.

Pas d'appel non sollicité. Rappel sous 24 heures uniquement si vous le demandez. En envoyant, vous acceptez notre politique de confidentialité.

Ce simulateur n'est pas un devis. Prix au m² : grille X-Cube de construction neuve, relevé sur chantiers en cours, septembre 2026. Taxe d'aménagement : valeur forfaitaire 2026 hors Île-de-France, soit 892 €/m², actualisée chaque année ; les taux communal et départemental saisis au départ sont des hypothèses à remplacer par ceux de votre commune. Les autres postes se chiffrent sur devis.

Avant le dessin

Ce que le plan local d'urbanisme décide à votre place

Un projet parfaitement financé peut être refusé. Avant de dessiner quoi que ce soit, cinq règles déterminent ce qui est possible sur votre parcelle — et elles se vérifient en quelques jours.

RègleCe qu'elle décide
L'emprise au solLe pourcentage de la parcelle que la construction peut occuper. C'est elle qui dit si un plain-pied est possible.
Les reculsDistances à respecter par rapport à la voie et aux limites séparatives. Elles réduisent la parcelle à une zone constructible souvent bien plus petite qu'elle n'y paraît.
La hauteurMesurée à l'égout ou au faîtage selon les règlements. Elle décide de l'étage.
La toiture et l'aspectPente, nombre de pans, matériau, teintes d'enduit et de menuiseries. Très encadrés en centre ancien et aux abords des monuments — à Nantes comme à Angers ou à Saumur.
Le coefficient de biotopeSpécifique à certaines métropoles dont Nantes : il impose une part de surface végétalisée et de pleine terre, et limite directement l'emprise constructible.

Le seuil des 150 m²

Au-delà de 150 m² de surface de plancher, le recours à un architecte devient obligatoire pour un particulier qui construit pour lui-même. En dessous, un maître d'œuvre peut assurer la conception et le dépôt du dossier. Le calcul porte sur le total après travaux, existant compris.

Le choix qui pèse le plus

Plain-pied, combles ou étage

Trois critères tranchent, dans cet ordre : la surface de terrain restante après application des reculs, l'emprise au sol autorisée, et la durée pendant laquelle vous comptez habiter la maison.

Plain-piedCombles aménagésÉtage complet
Emprise au solLa plus élevéeMoyenneLa plus faible
Coût au m²Plus élevé : fondations et toiture étenduesRéférencePlus contenu à surface égale
Fondations et toitureLes plus étenduesMoyennesLes plus réduites
Circulation perdueFaibleEscalier et dégagementEscalier et palier
Accessibilité à long termeTotalePartielleFaible sans adaptation

Le calcul que peu de gens font

Un escalier et son dégagement consomment 8 à 12 m² de surface de plancher qui ne sont pas des pièces de vie. Sur une maison de 110 m², c'est environ 10 % de la surface payée qui sert à circuler. Ce n'est pas un argument contre l'étage : c'est une donnée qui doit entrer dans la comparaison, parce qu'à surface habitable égale, l'étage divise l'emprise au sol par deux — et c'est l'emprise que le plan local d'urbanisme plafonne, pas la surface habitable.

Maison de plain-pied contemporaine à toit plat avec garage
Plain-pied : emprise au sol maximale, accessibilité totale, pas d'escalier à financer.
Maison à combles aménagés avec toiture à deux pans et garage
Combles ou étage : à surface habitable égale, l'emprise au sol est divisée par deux.
Conception

Ce qui fait qu'un plan coûte cher à construire

Le linéaire de façade

Deux maisons de 110 m² n'ont pas le même prix si l'une est compacte et l'autre en L. Chaque mètre de mur supplémentaire se paie en fondations, en structure, en isolation et en finitions.

Les décrochés de toiture

Chaque angle rentrant est un point singulier : plus de main-d'œuvre, plus de risque d'infiltration, plus d'entretien. La sobriété volumétrique n'est pas qu'un parti esthétique.

La dispersion des pièces d'eau

Cuisine, salle de bains et WC éloignés les uns des autres multiplient les réseaux, les longueurs de canalisation et les pertes de charge.

Les grandes portées

Un séjour largement ouvert appelle une structure calculée pour. C'est précisément là que l'ossature métallique légère devient pertinente : elle franchit des portées que la maçonnerie ne passe qu'au prix de reprises coûteuses.

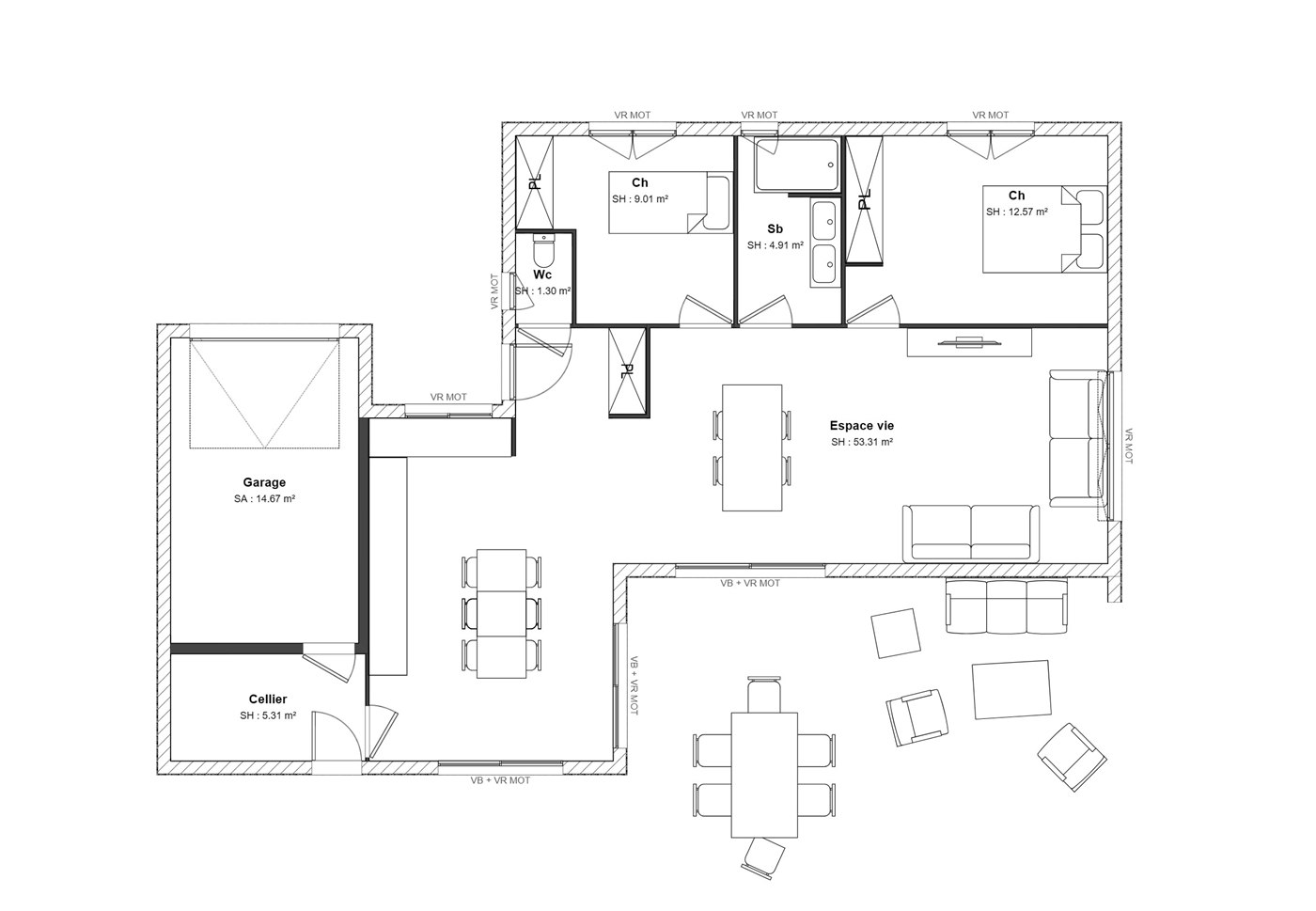

Plan 2D d'une maison de plain-pied d'environ 110 m² avec garage et cellier
Sur un plan réel : chaque mètre de linéaire de façade et chaque pièce d'eau éloignée renchérit la construction.
Méthode

Dans quel ordre procéder

  1. Cadrer le budget complet, avant toutLes six familles ci-dessus, pas seulement le prix de la maison. C'est ce chiffre-là que la banque examinera.
  2. Obtenir un certificat d'urbanisme sur la parcelle viséeIl vous dit ce que vous avez le droit de construire. Avant l'achat du terrain, pas après.
  3. Faire réaliser l'étude de solElle conditionne les fondations, donc une part significative du budget. Elle est obligatoire à la vente d'un terrain en zone d'aléa argileux.
  4. Concevoir le plan à partir des contraintes réellesEmprise, reculs, hauteur, orientation, usages quotidiens. Un plan dessiné avant ces données est un plan à refaire. C'est le cœur d'une mission de maîtrise d'œuvre.
  5. Arrêter le mode constructifIl détermine la durée de chantier, donc le coût du temps — le poste que le devis n'affiche jamais.
  6. Déposer le dossier, puis consulter les entreprisesInstruction et purge du délai de recours pendant que les éléments se préparent en atelier.

Nos trois grilles de prix

Trois grilles s'appliquent sur ce site, une par prestation. Les voici au même endroit :

PrestationFourchetteCe qui fait varier
Construction neuve1 800 à 2 500 €/m²Mode constructif, niveau de finition, complexité du plan
Extension1 800 à 2 500 €/m²Accès au chantier, reprise de structure, jonction avec l'existant
Surélévationà partir de 2 000 €/m²Reprise de structure — plancher, chaînages, descentes de charges —, dépose de couverture, chantier en site occupé

Grilles X-Cube, relevé sur chantiers en cours, septembre 2026. La même grille s'applique en Loire-Atlantique, en Vendée et en Maine-et-Loire. Nous ne publions pas de prix de marché : sans source vérifiable, une fourchette « toutes entreprises confondues » ne dit rien de votre projet.

La surélévation démarre plus haut que le neuf parce qu'elle ajoute ce que le neuf n'a pas : un existant à reprendre, une couverture à déposer et un chantier à mener sur une maison habitée.

Questions fréquentes

Quelle part du budget le prix de la maison représente-t-il vraiment ?

Une partie seulement. Le reste se répartit entre le terrain et sa préparation, les raccordements et obligations, les finitions, les extérieurs, les frais bancaires et le coût du temps. Leur poids varie d'un projet à l'autre : ils se chiffrent sur devis, pas en pourcentage du prix de la maison. Aucun de ces postes n'est optionnel, et tous se financent.

Comment se calcule la taxe d'aménagement en 2026 ?

Surface taxable multipliée par la valeur au m² fixée nationalement — 892 € hors Île-de-France en 2026 — puis par la somme du taux communal, de 1 à 5 %, et du taux départemental, plafonné à 2,5 %. Un abattement de 50 % s'applique aux 100 premiers m² d'une résidence principale. Elle est due après l'achèvement des travaux : en une fois, à partir de 90 jours après la fin du chantier, ou en deux parts égales, à 90 jours puis six mois plus tard, si elle atteint 1 500 €.

Que sont les intérêts intercalaires et qu'est-ce qui les fait varier ?

Ce sont les intérêts payés sur les fonds déjà débloqués pendant le chantier, avant le début du remboursement du capital. Leur montant dépend de trois variables : la durée du chantier, le taux obtenu et la part empruntée, qu'un apport réduit. Un chantier plus court les réduit d'autant, et réduit aussi la période de double logement. Votre banque peut les chiffrer sur votre échéancier.

Pourquoi le mode constructif change-t-il le budget au-delà du prix au m² ?

Parce qu'il change la durée. Une maison en maçonnerie demande 14 à 16 mois de chantier, contre 5 à 6 mois en ossature métallique légère. Cet écart se paie en intérêts intercalaires et, le plus souvent, en double logement. C'est un coût réel qui n'apparaît sur aucun devis de construction.

À partir de quelle surface un architecte est-il obligatoire ?

Au-delà de 150 m² de surface de plancher pour un particulier construisant pour lui-même. En dessous, un maître d'œuvre peut assurer la conception et le dépôt du dossier d'urbanisme.

Faut-il acheter le terrain avant de concevoir le plan ?

Il faut au minimum connaître la parcelle et ses règles. Emprise au sol, reculs, hauteur et orientation déterminent ce qui est constructible. Un plan choisi sur catalogue avant le terrain est presque toujours un plan à reprendre.

Intervenez-vous dans mon secteur ?

Nous intervenons sur la Loire-Atlantique, le Maine-et-Loire et la Vendée : Nantes et sa métropole, Bouaye, Rezé, Saint-Herblain, Vertou, Pornic, Saint-Nazaire, Angers, Cholet, Saumur, La Roche-sur-Yon, Les Herbiers, Challans, Les Sables-d'Olonne et les communes voisines.

Sources

Valeur forfaitaire de la taxe d'aménagement 2026 : service-public.fr (actualité du 7 janvier 2026) et article 1635 quater H du code général des impôts. Seuil de recours obligatoire à un architecte : code de l'urbanisme. Prix au m² : grille X-Cube, relevé sur chantiers en cours, septembre 2026 ; indicatif, il ne vaut pas devis.

Nous n'avons pas de catalogue

Nous partons de votre parcelle, de vos usages et de votre budget complet — celui des sept familles, pas celui du devis. Si votre projet n'est pas réalisable dans les conditions que vous imaginez, nous vous le dirons avant que vous n'engagiez quoi que ce soit.

Parlons de votre projet

Publié le 13 août 2026 · Mis à jour le 16 septembre 2026
